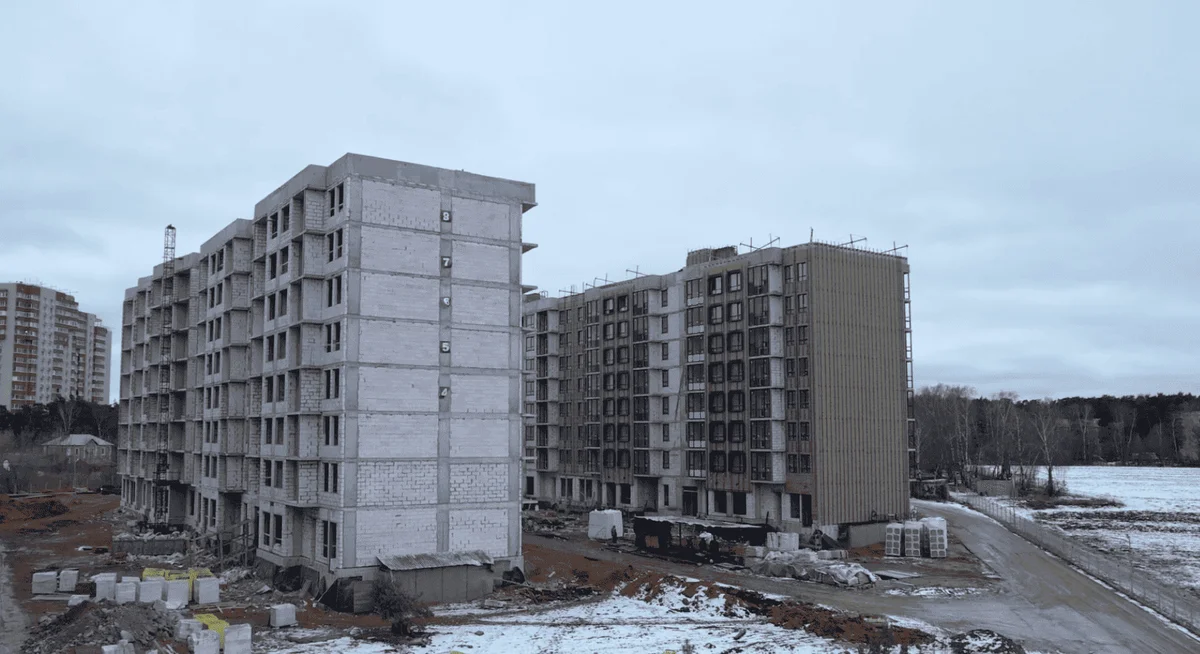

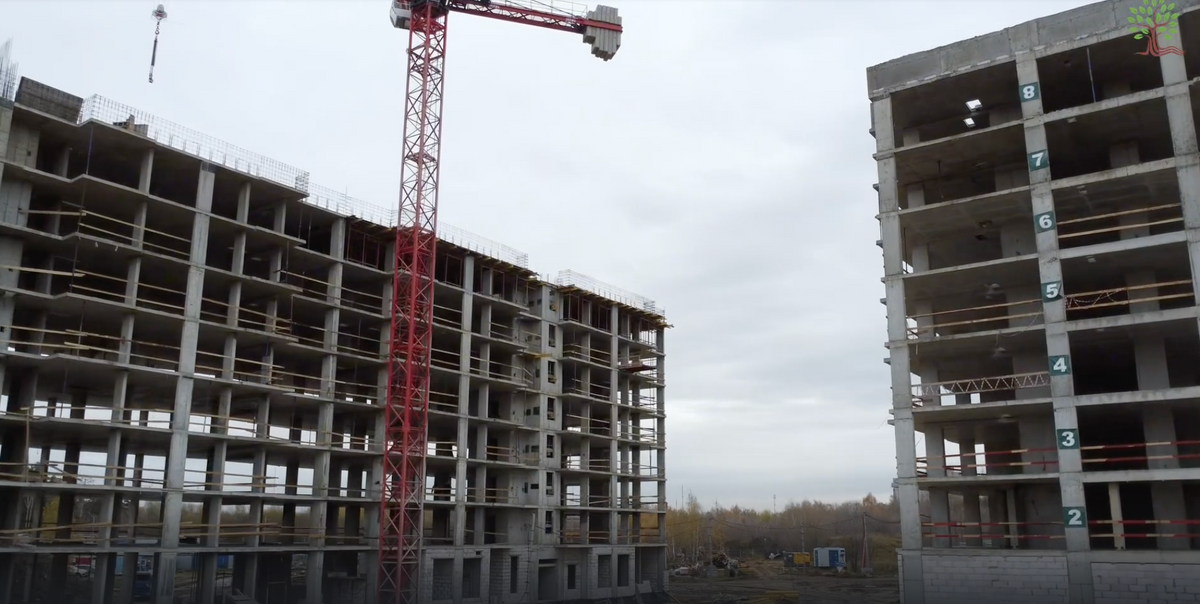

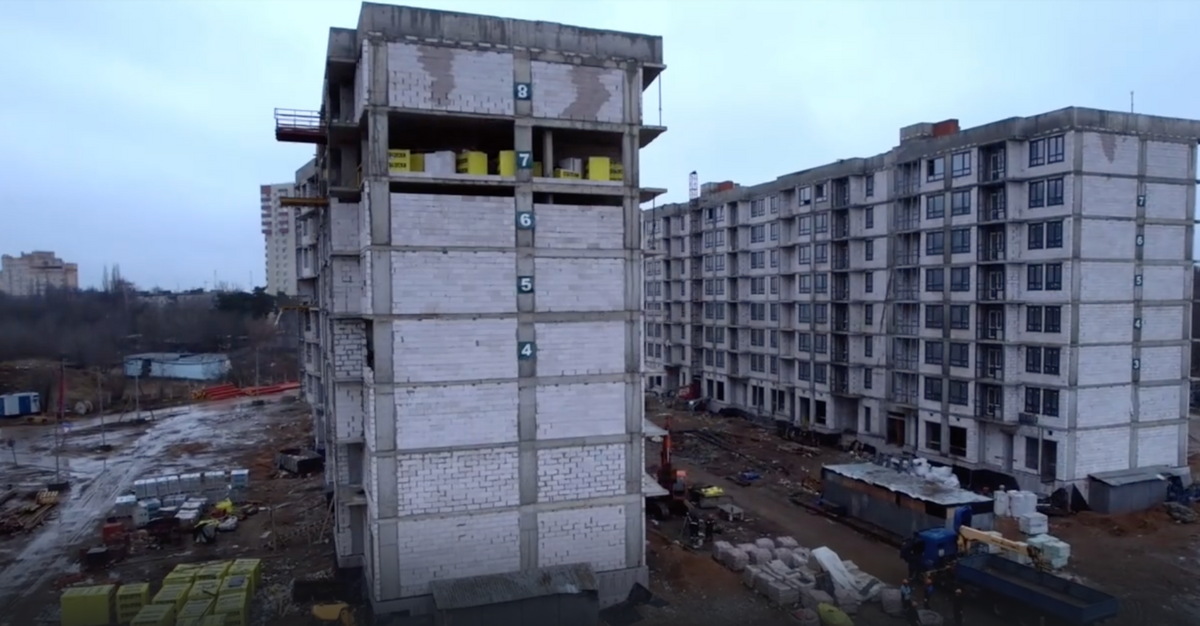

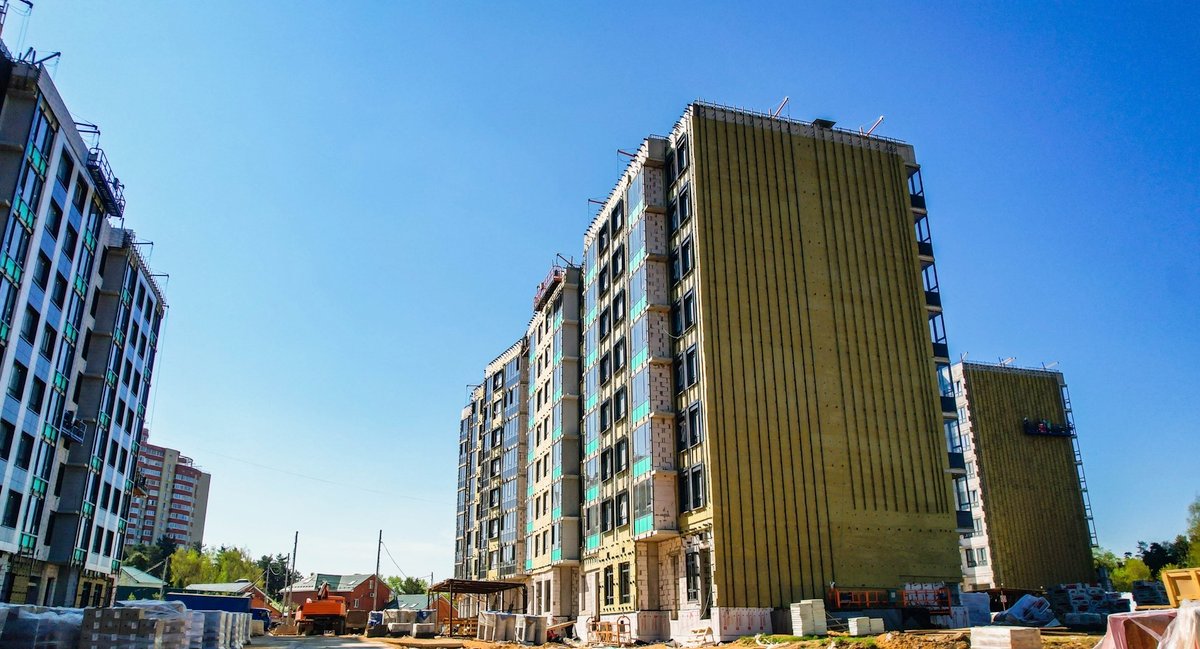

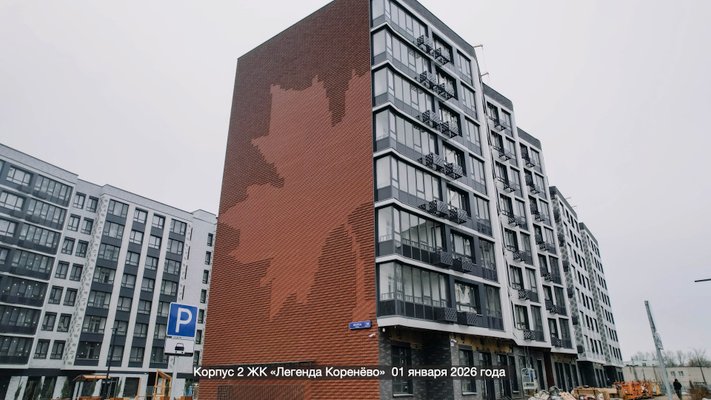

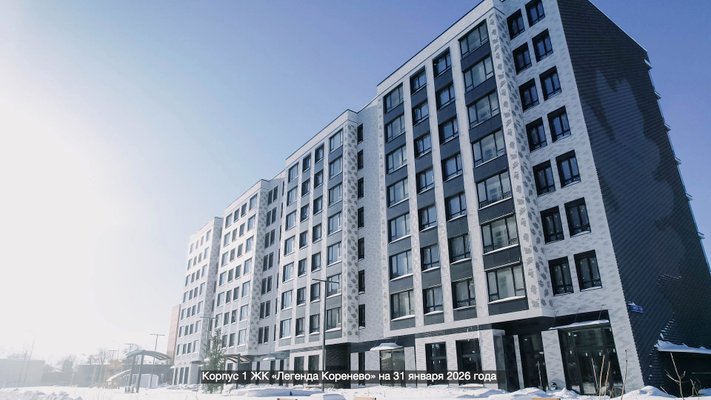

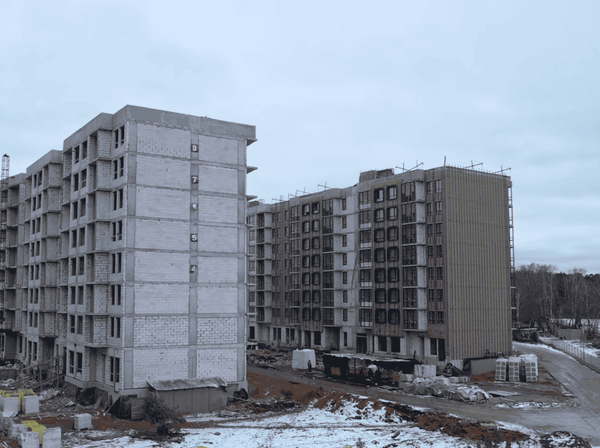

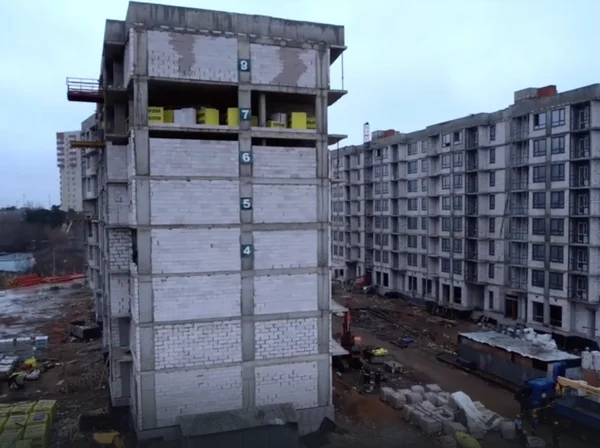

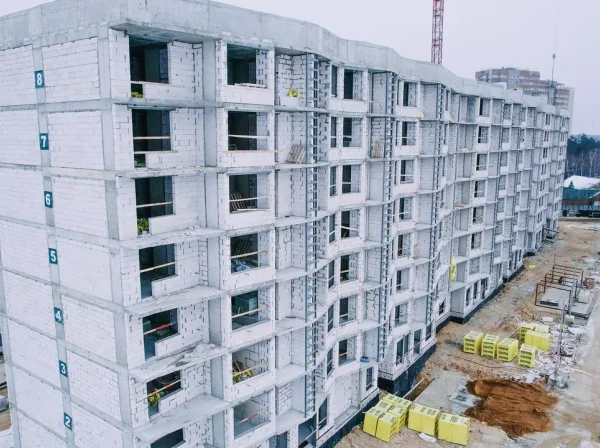

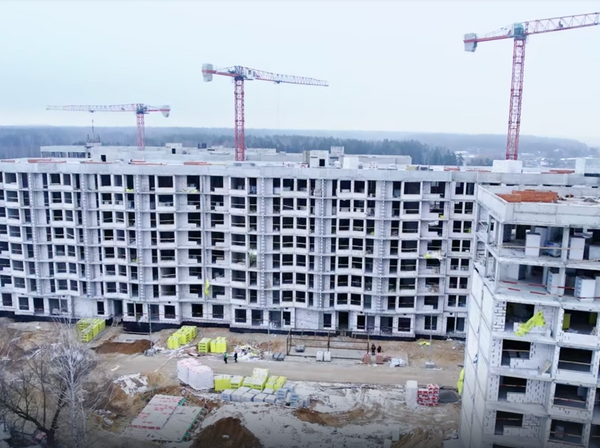

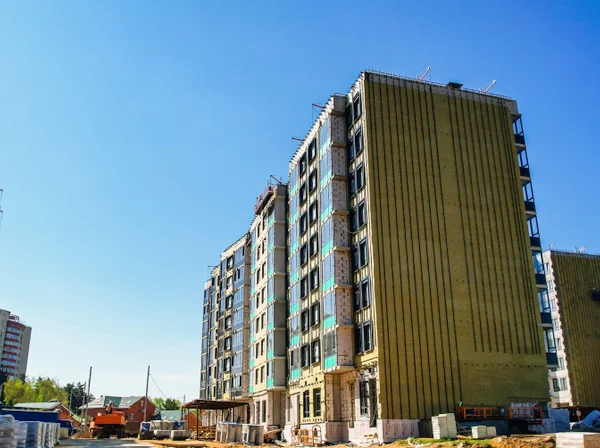

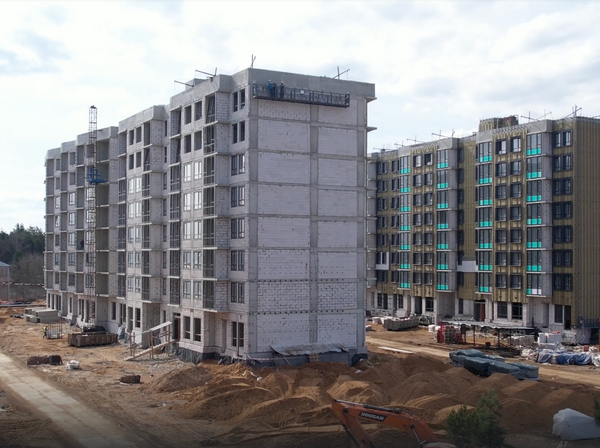

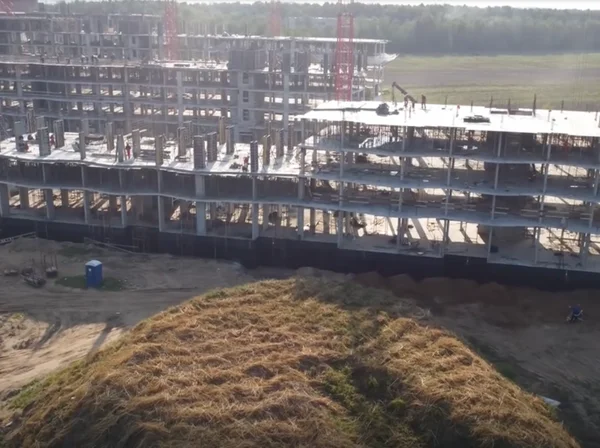

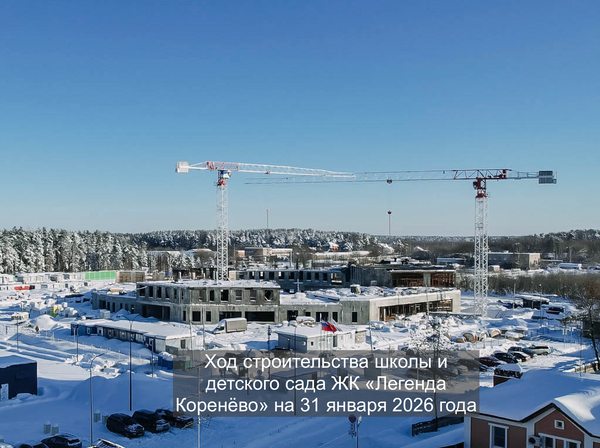

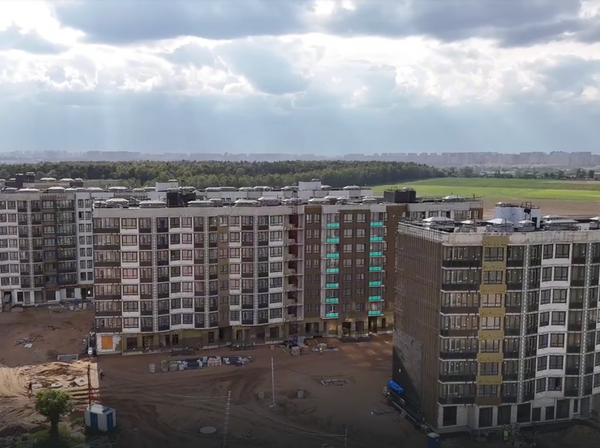

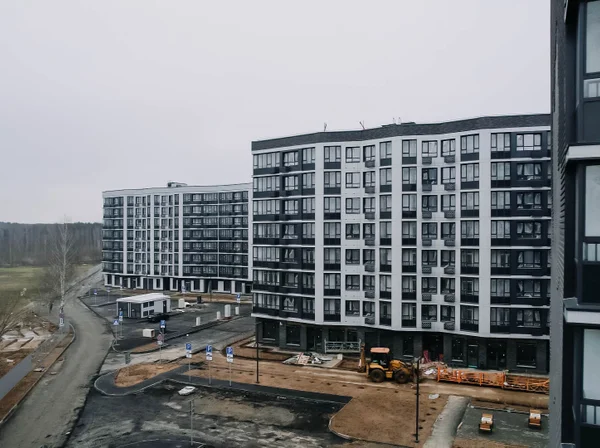

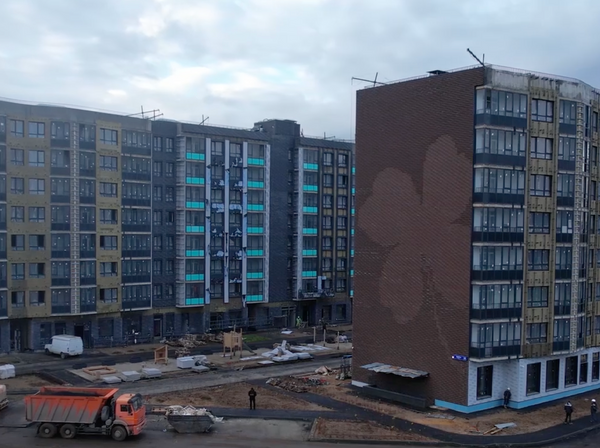

Ход строительства в ЖК «Легенда Коренёво» на 31 января 2026 года

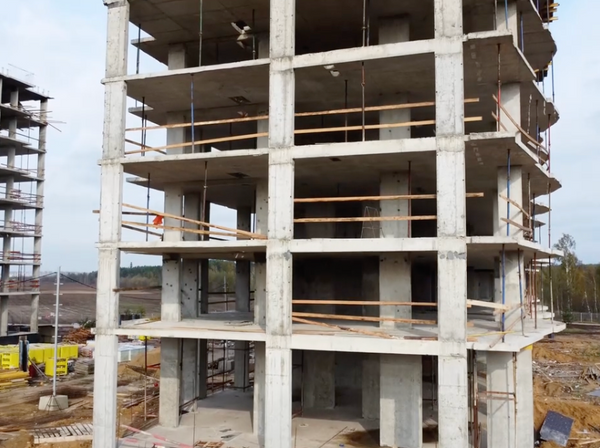

1 – Корпус №1

Кладочные работы Наружных стен из газоблока-

Завершены - 100%

Кладочные работы Внутренних стен и перегородок из газоблока и пгп-

Завершены - 100%

Отделочные работы:

Завершены работы по устройству цементно-песчаных стяжек полов подвального этажа.

Завершены отделочные работы технических помещений подвального этажа-100%;

Ведутся работы по укладке плитки полов подвального этажа-100%;

Ведутся работы по укладке плитки полов с 1-го по 8-й этажи-100%

Завершены работы по устройству цементно-песчаных стяжек полов МОП-100%;

Завершены работы по отделке стен (штукатурка, грунтовка, шпаклевка,) МОП с 1-го по 8-й этажи-100%;

Монтаж дверей технических противопожарных, дверей МОП, межквартирных -100%

Кровля:

Завершены работы по устройству кровельного покрытия-100%

Внутренние сети:

Секция-1, Секция-2: 100%

Пристроенная часть: 100%

Окна:

ПВХ:

100%

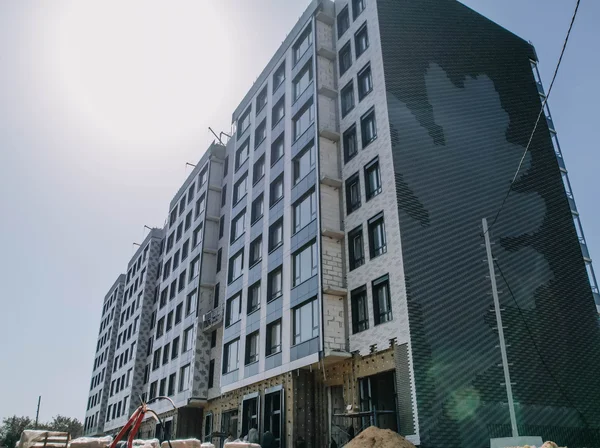

Фасад: 100%

ЛИФТЫ:

Монтаж лифтов: 100%
Пусконаладочные работы в 1-й и 2-й секциях: 90%

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ: 100%

2 – Корпус №2

Кладочные работы Наружных стен из газоблока-

Завершены - 100%

Кладочные работы Внутренних стен и перегородок из газоблока и пгп-

Завершены - 100%

Отделочные работы: 100%

Кровля:

Завершены работы по устройству кровельного покрытия: 100%

Внутренние сети: 100%

Окна:

ПВХ:

100%
АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ:

100%

Фасад:

Иные работы: 100%

Корзины кондиционеров: 99%

Облицовочные работы фасада: 99%

ЛИФТЫ:

Монтаж лифтов:

1-я секция и 2-я секция - 100%

Пусконаладочные работы: 90%

3 – Корпус №3

Кладочные работы Наружных стен из газоблока-

Завершены: 100%

Кладочные работы Внутренних стен и перегородок из газоблока и пгп-

Завершены: 100%

Отделочные работы: 100%

Кровля:

Завершены работы по устройству кровельного покрытия: 100%

Внутренние сети: 100%

Окна:

ПВХ:

Завершены работы по монтажу оконных блоков- застекление выполнено со 2-го по 8-й этаж.-100%

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ:

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ ЛОДЖИЙ С ЗАСТЕКЛЕНИЕМ-100%

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ ДВЕРИ И ВИТРАЖИ 1-ГО ЭТАЖА С ЗАСТЕКЛЕНИЕМ-100%

Фасад: 100%

ЛИФТЫ:

Монтаж лифтов:

1-я секция, 2-я секция, 3-я секции: 100%

Пусконаладочные работы:

1-я секция, 2-я секция, 3-я секции: 90%

4 – Корпус №4

Кладочные работы Наружных стен из газоблока-

Завершены- 100%

Кладочные работы Внутренних стен и перегородок из газоблока и пгп-

Завершены- 100%

Отделочные работы:

Завершены- 100%

Кровля:

Завершены работы по устройству кровельного покрытия: 100%

Внутренние сети:

Завершены- 100%

Окна:

ПВХ: Монтаж оконных блоков - застекление выполнено-100%.

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ:

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ ЛОДЖИЙ С ЗАСТЕКЛЕНИЕМ -100%

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ ДВЕРИ И ВИТРАЖИ 1-ГО ЭТАЖА С ЗАСТЕКЛЕНИЕМ -100%

Фасад:

Ведутся работы по утеплению балконов/лоджий - 100%;

Монтаж подсистемы-100%

Пожарная отсечка-100%

Корзины кондиционеров-75%

Облицовочные работы фасада -85%

ЛИФТЫ: 100%

5 – Корпус №5

Кладочные работы Наружных стен из газоблока-

Завершены: 100%.

Кладочные работы Внутренних стен и перегородок из газоблока и пгп: 100%

Отделочные работы:

Завершены: 100%

Кровля:

Завершены работы по устройству кровельного покрытия: 100%

Внутренние сети:

Завершены: 100%

Запущено Тепло в корпус.

Окна:

ПВХ:

Монтажу оконных блоков - застекление выполнено: 100%.

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ:

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ ЛОДЖИЙ С ЗАСТЕКЛЕНИЕМ: 100%

АЛЮМИНИЕВЫЕ КОНСТРУКЦИИ ДВЕРИ И ВИТРАЖИ 1-ГО ЭТАЖА: 100%

Фасад:

Ведутся работы по утеплению балконов/лоджий: 100%;

Ведутся работы по утеплению фасада – выполнение: 100%

Монтаж подсистемы: 100%

Пожарная отсечка: 100%

Корзины кондиционеров: 65%

Облицовочные работы фасада: 85%

ЛИФТЫ:

Завершены: 100%

НАРУЖНЫЕ ВНУТРИПЛОЩАДОЧНЫЕ СЕТИ:

Ведутся работы по прокладке трассы:
Ливневой канализации: 100%,

Хозяйственно-бытовой канализации: 100%

Водопровода: 100%

Тепловые сети: 100%

Наружные электросети (слаботочка): 100%

Наружное освещение: 95%

Наружное электроснабжение: 100%

ТРАНФОРМАТОРНАЯ ПОДСТАНЦИЯ:

100%

КОТЕЛЬНАЯ:

100%

ЛОКАЛЬНЫЕ ОЧИСТНЫЕ СООРУЖЕНИЯ:

Устройство конструкций, монтаж и пусконаладка оборудования завершены. ЛОС запущены.

БЛАГОУСТРОЙСТВО:

Основные этапы работ по благоустройству:

Подготовительные работы: Разработка «корыта» для будущих дорог и тротуаров, а также устройство основания с уплотнением выполнены на 100%.

Работы по укладке основных пешеходных и проездных путей выполнены на 95%.

Работы по устройству площадок с покрытием из резиновой крошки: 100%

Малые архитектурные формы (МАФ): Монтаж элементов уличного комфорта (скамейки, урны и др.): 95%.

Устройство газонов и озеленение территории: 80%.

Работы по общему планированию рельефа территории: 100%.

ЗАВЕРШЕН МОНТАЖ ЭЛЕКТРИЧЕСКИХ ЗАРЯДНЫХ СТАНЦИЙ: 100%

Шумозащитный экран: 100%

Подпорная стенка: 100%

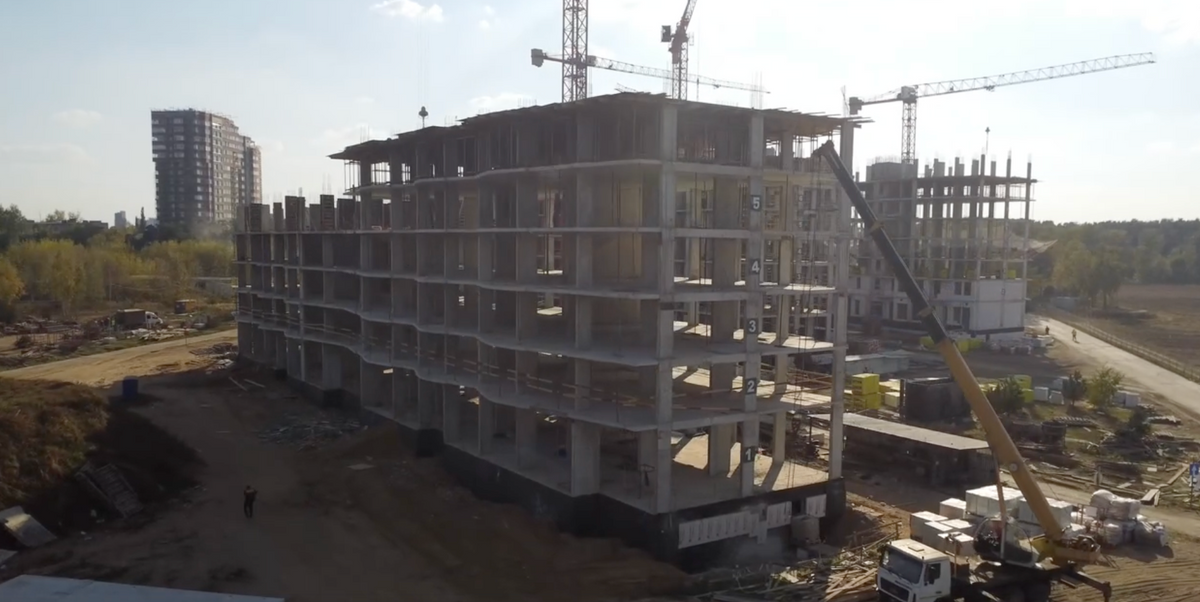

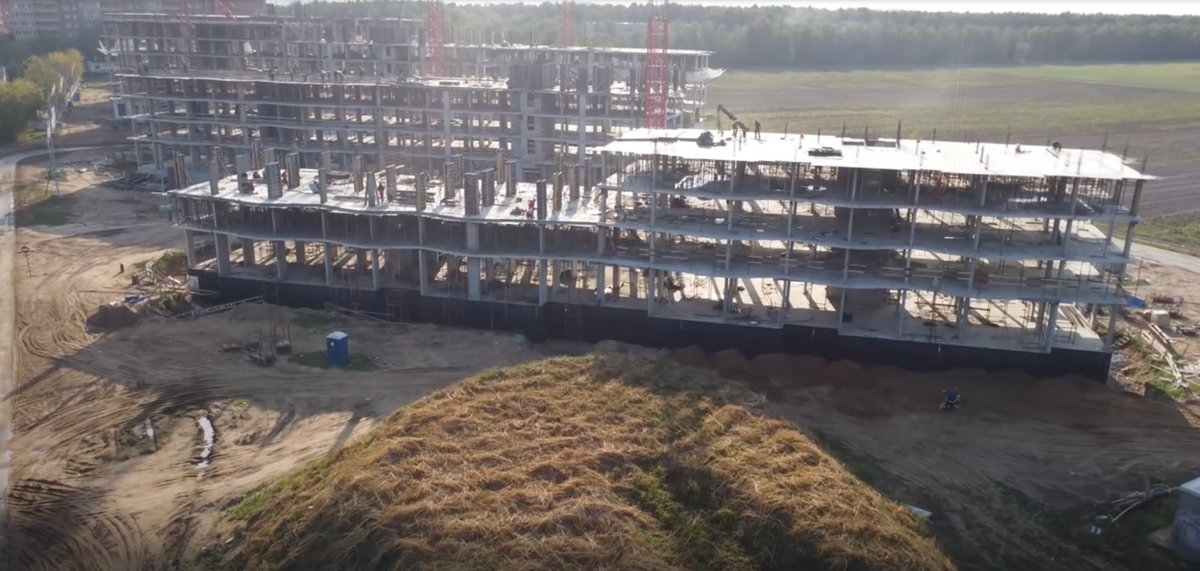

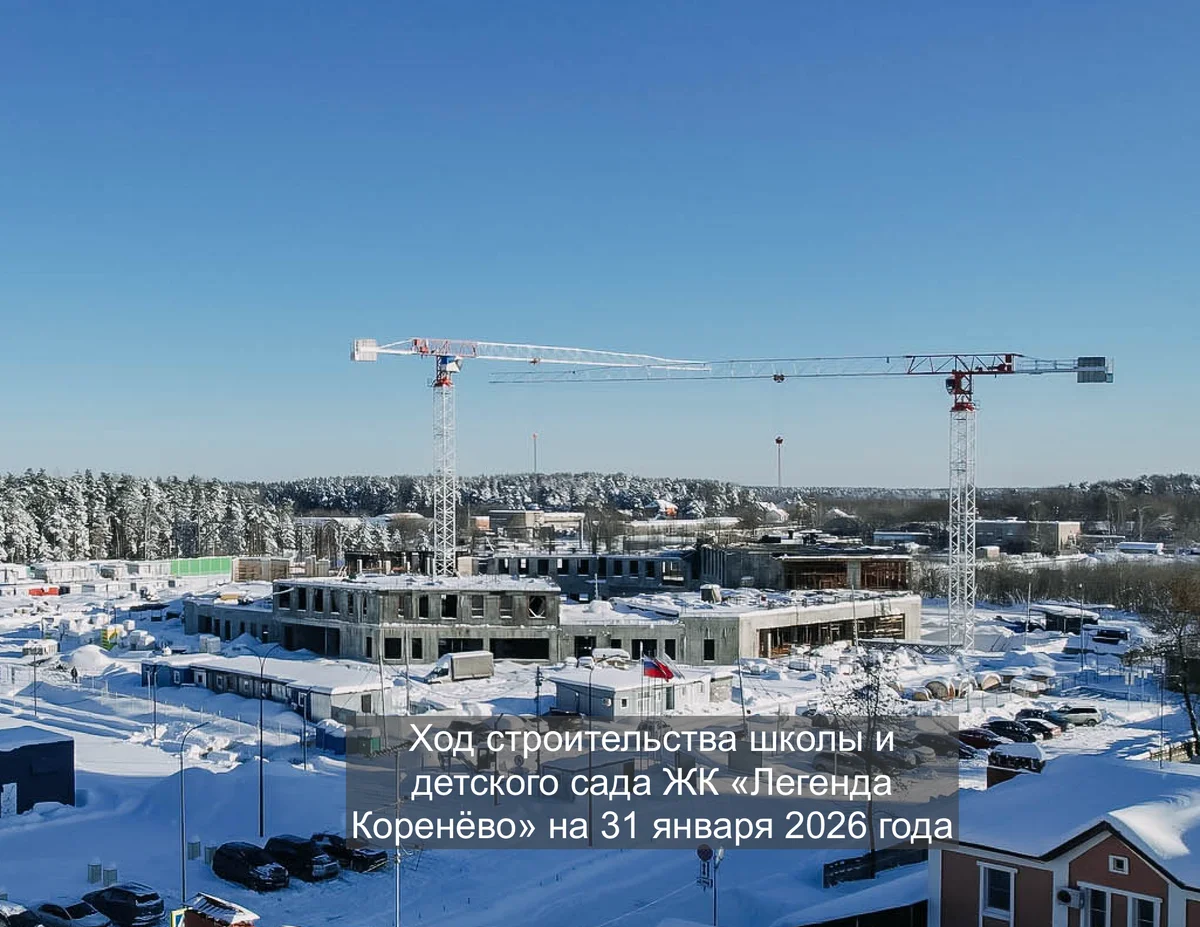

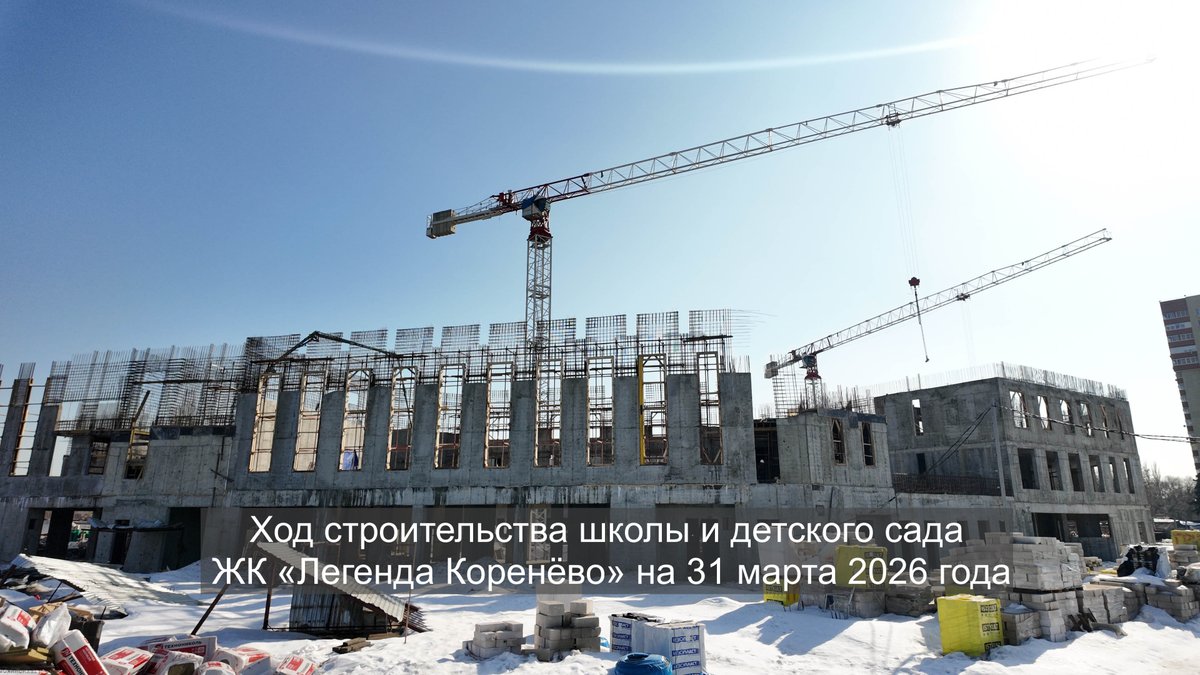

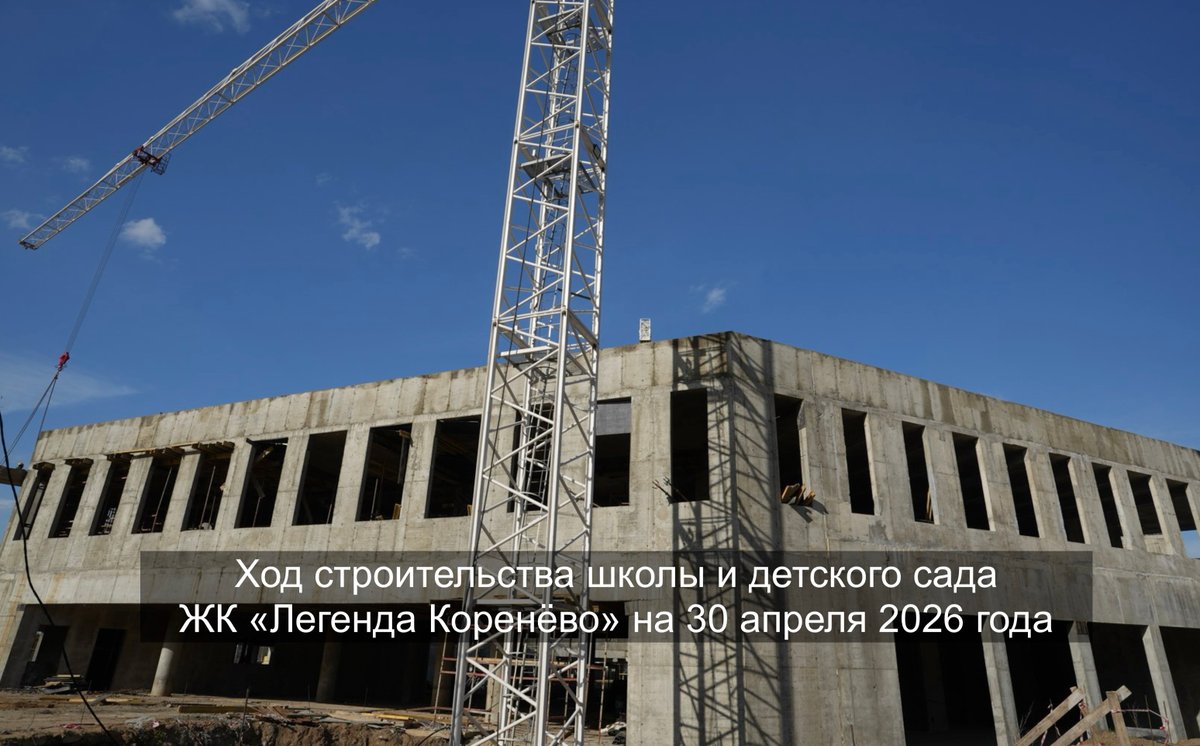

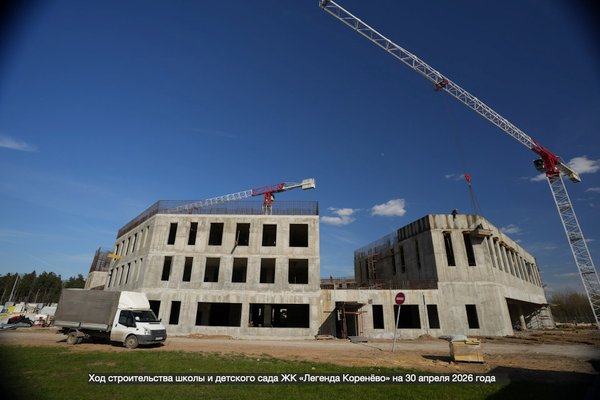

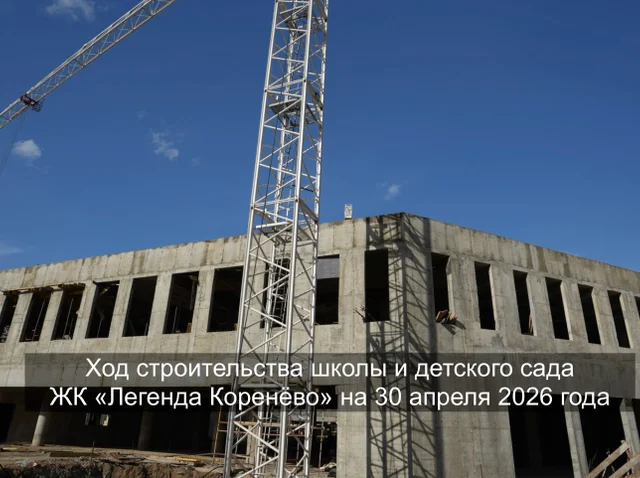

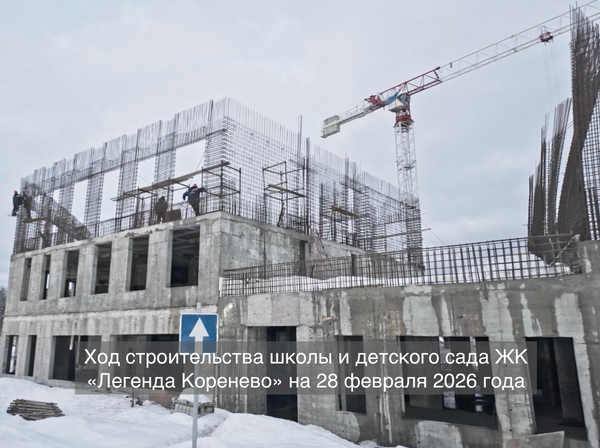

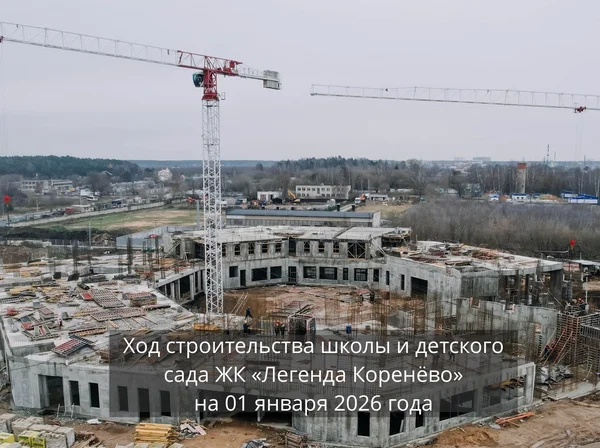

Ход строительства школы и детского сада ЖК «Легенда Коренёво» на 31 января 2026 года

Строительно-монтажные работы подготовительного периода: завершены-100%

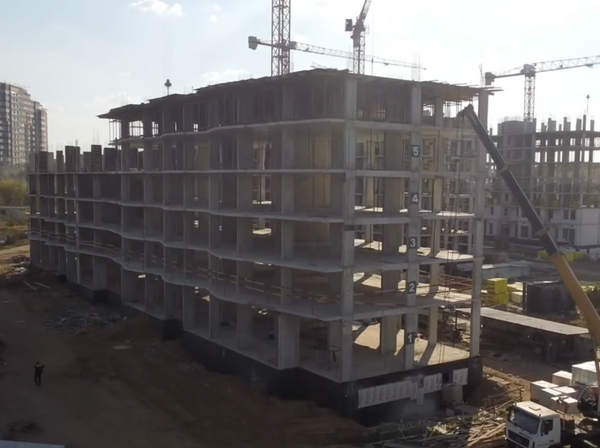

Строительно-монтажные работы строительного объекта ВОК:

РАБОТЫ ПО ОБРАТНОЙ ЗАСЫПКЕ ПАЗУХ КОТЛОВАНА завершены на 97%

2. Монолитные стены и колонны 2-го этажа:

СТ-1-2 – Вертикальные конструкции стен и пилонов в.о.А-Г/9-28:

Армирование и бетонирование плиты перекрытия - 100%;

СТ-2-2 – Вертикальные конструкции стен и пилонов в.о.А.1-И.1/4.1-19.1:

Армирование и бетонирование плиты перекрытия - 0%;

СТ-3-2 – Вертикальные конструкции стен и пилонов в.о."П"-"ББ" /"1"-"7":

Армирование и бетонирование плиты перекрытия - 100%;

СТ-4-2 – Вертикальные конструкции стен и пилонов в.о."Э"-"ДД" /"5"-"24":

Армирование и бетонирование плиты перекрытия - 0%;

СТ-5-2 – Вертикальные конструкции стен и пилонов в.о."Р"-"ДД" /"22"-"35":

Армирование стен и пилонов -95%;

Бетонирование стен и пилонов-80%;

СТ-6-2 – Вертикальные конструкции стен и пилонов в.о."И.1"-"ВВ.1" /"18.1"-"22.1":

Армирование стен и пилонов -100%;

Бетонирование стен и пилонов-100%;

Монолитные ПЛИТЫ ПЕРЕКРЫТИЯ 2-го этажа

ПП-1-2 – Плита покрытия в.о.А-Г/9-28:

Армирование плиты перекрытия - 50%;

Бетонирование плиты перекрытия - 0%;

ПП-2-2 – Плита перекрытия 2-го этажа в.о.А.1-И.1/4.1-19.1:

Армирование и бетонирование плиты перекрытия - 0%;

ПП-3-2 – Плита перекрытия 2-го этажа в.о."П"-"ББ" /"1"-"7":

Армирование и бетонирование плиты перекрытия - 100%;

ПП-4-2 – Плита перекрытия 2-го этажа, толщ.250мм., в.о. Я-ДД / 7-10 на отм.+8,960":

Армирование и бетонирование плиты перекрытия - 0%;

ПП-4-2 – Плита перекрытия 2-го этажа, толщ.250мм., в.о. Я-ДД / 7-10 на отм.+12,800":

Армирование и бетонирование плиты перекрытия -0%;

ПП-4-2 – Плита Покрытия, толщ.250мм., в.о. Я.1/Ю / 20-22/8.1 на отм.+13,360, +13,650:

Армирование и бетонирование плиты перекрытия - 0%;

ПП-5-2 – Плита перекрытия 2-го этажа в.о."Р"-"ДД" /"22"-"35":

Армирование и бетонирование плиты перекрытия - 0%;

ПП-6-2 – перекрытия 2-го этажа, толщ.250мм.,в.о. И.1-ВВ.1/18.1-22.1, на отм.+8.900, +9.050

Армирование и бетонирование плиты перекрытия - 100%;

Монолитные конструкции внутренних лестниц -50%

  • Ход строительства в ЖК «Легенда Коренёво» на 31 декабря 2026 года

  • Ход строительства школы и детского сада ЖК «Легенда Коренёво» на 31 декабря 2026 года

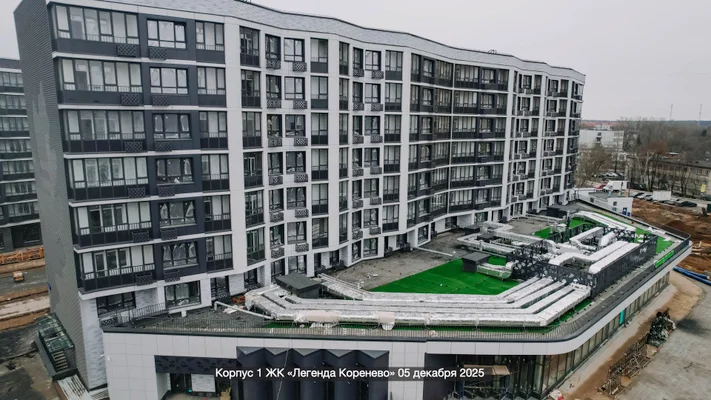

  • Ход строительства в ЖК «Легенда Коренёво» на 5 декабря 2025 года

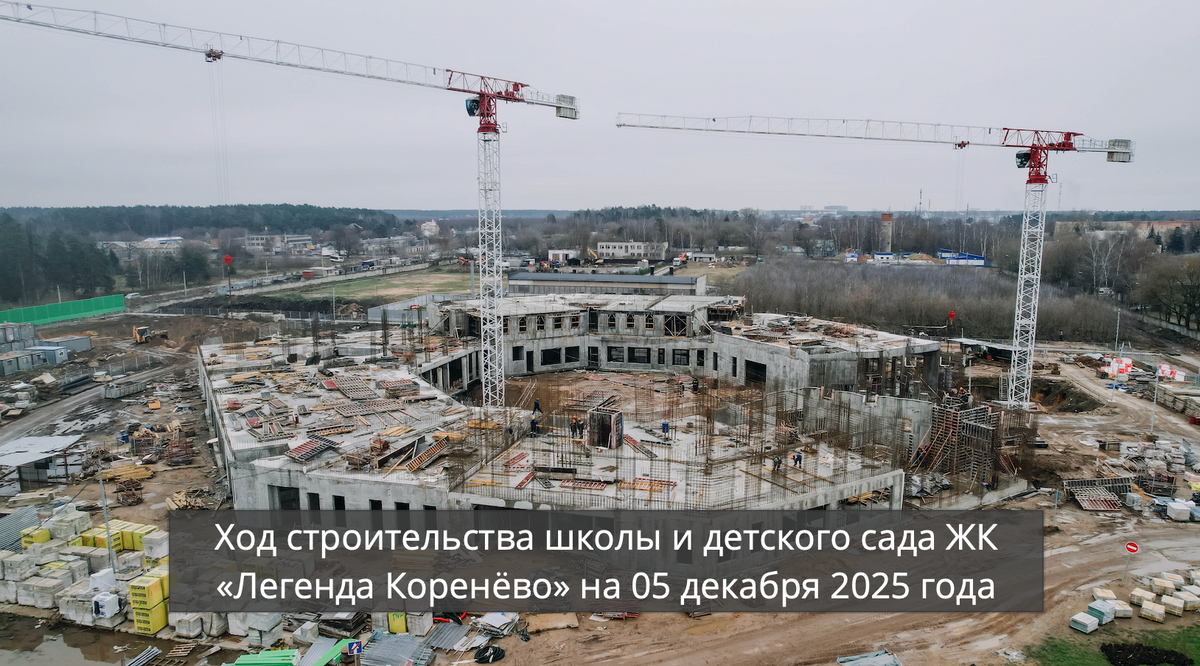

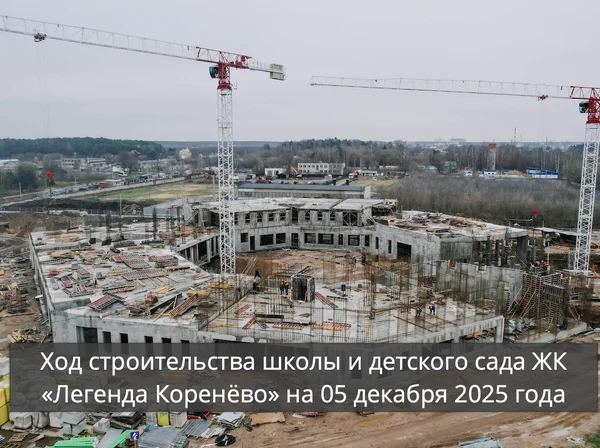

  • Ход строительства школы и детского сада ЖК «Легенда Коренёво» на 05 декабря 2025 года

  • Ход строительства в ЖК «Легенда Коренёво» на 1 ноября 2025 года

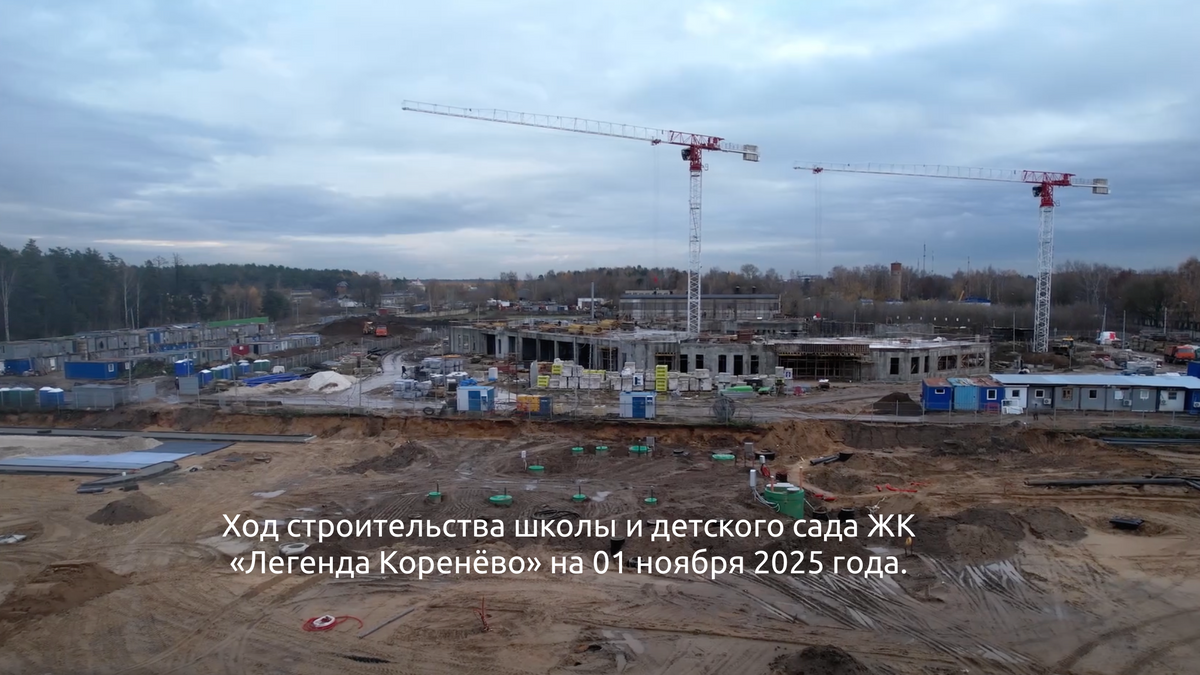

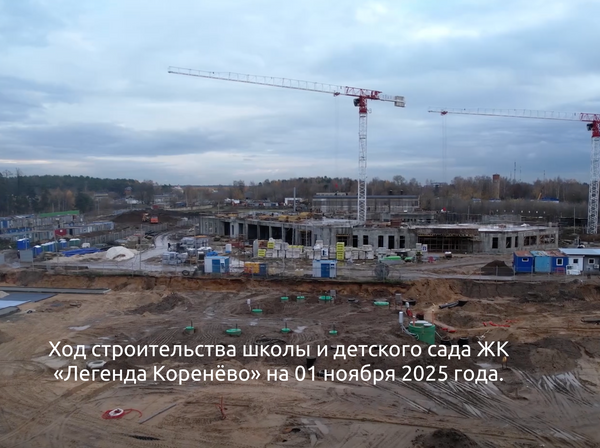

  • Ход строительства школы и детского сада ЖК «Легенда Коренёво» на 01 ноября 2025 года.

  • Ход строительства в ЖК «Легенда Коренёво» на 30 сентября 2025 года

  • Ход строительства в ЖК «Легенда Коренёво» на 01 сентября 2025 года

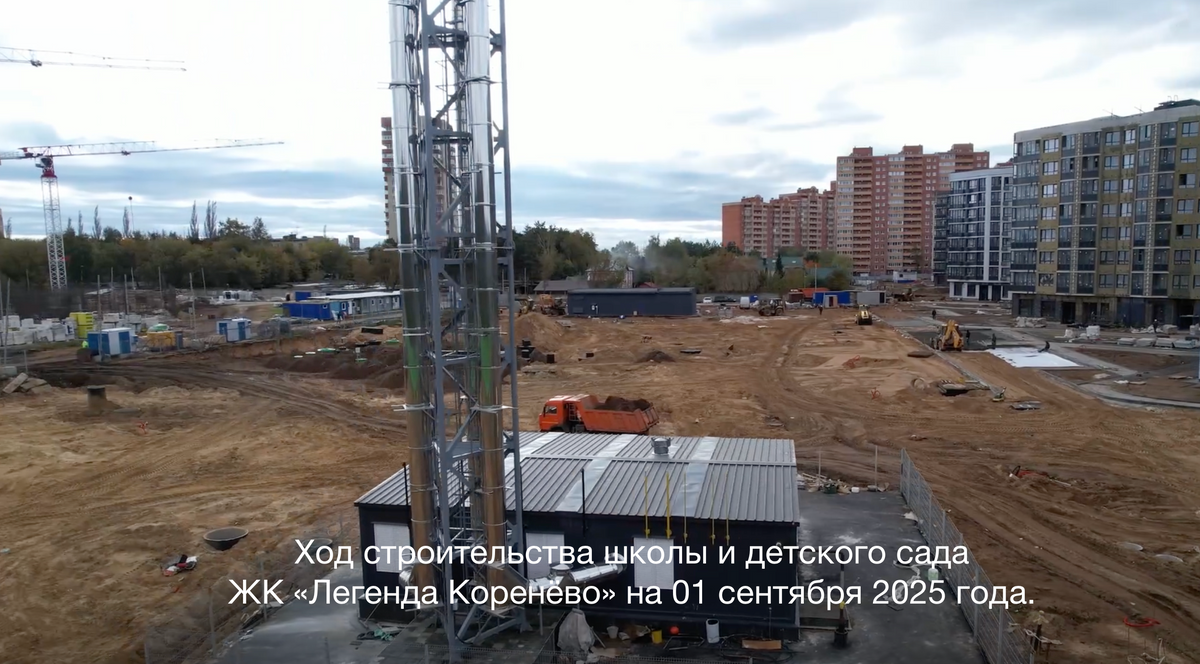

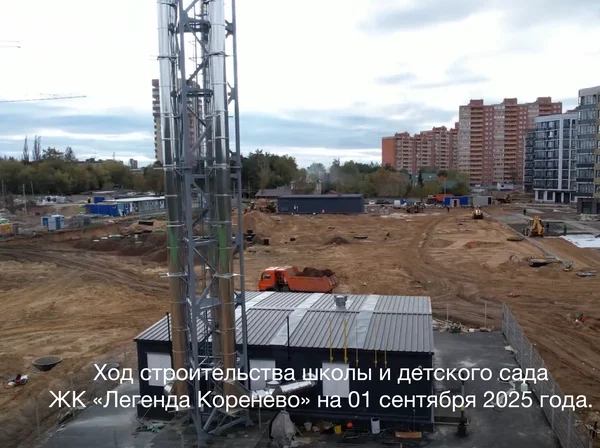

  • Ход строительства школы и детского сада ЖК «Легенда Коренёво» на 01 сентября 2025 года.

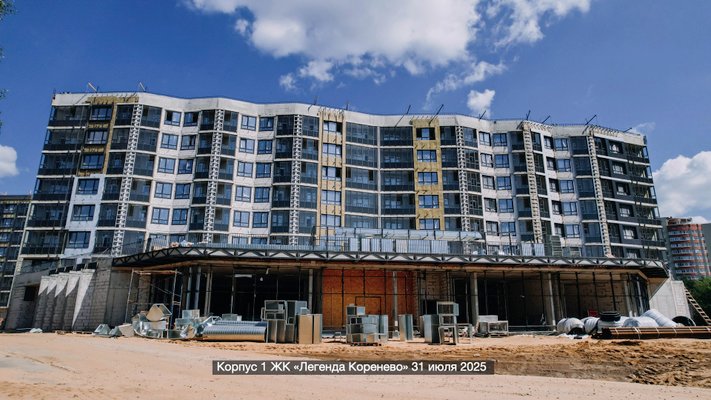

  • Ход строительства в ЖК «Легенда Коренёво» на 31 июля 2025 года

  • Ход строительства в ЖК «Легенда Коренёво» на 30 июня 2025 года

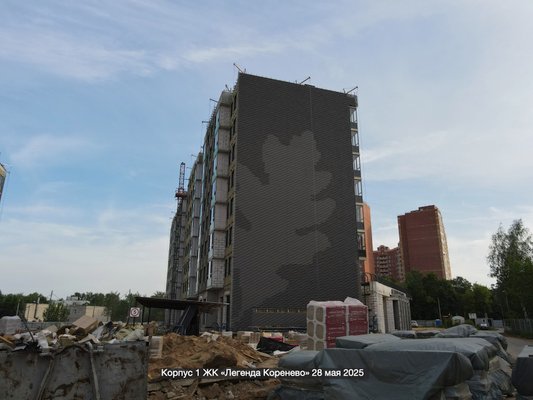

  • Ход строительства в ЖК «Легенда Коренёво» на 28 мая 2025 года

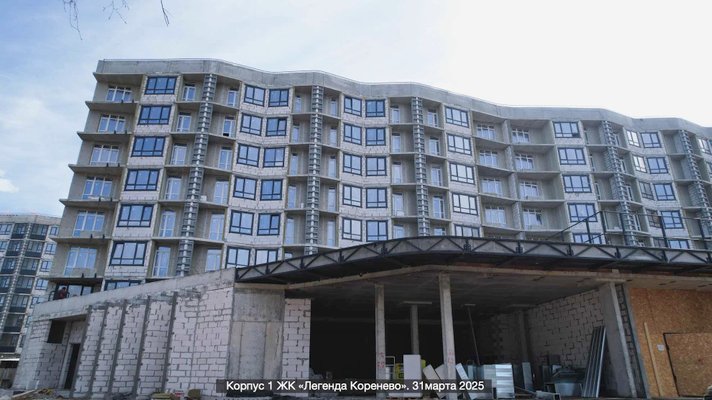

  • Ход строительства в ЖК «Легенда Коренёво» на 31 марта 2025 года

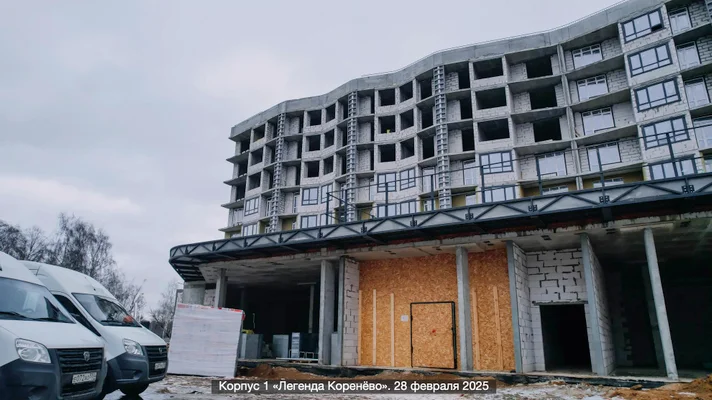

  • Ход строительства в ЖК «Легенда Коренёво» на 28 февраля 2025 года

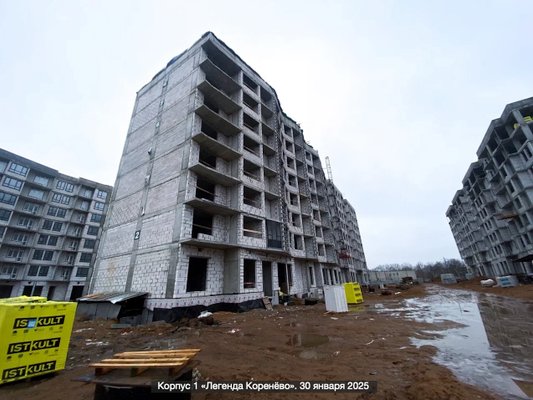

  • Ход строительства в ЖК «Легенда Коренёво» на 30 января 2025 года

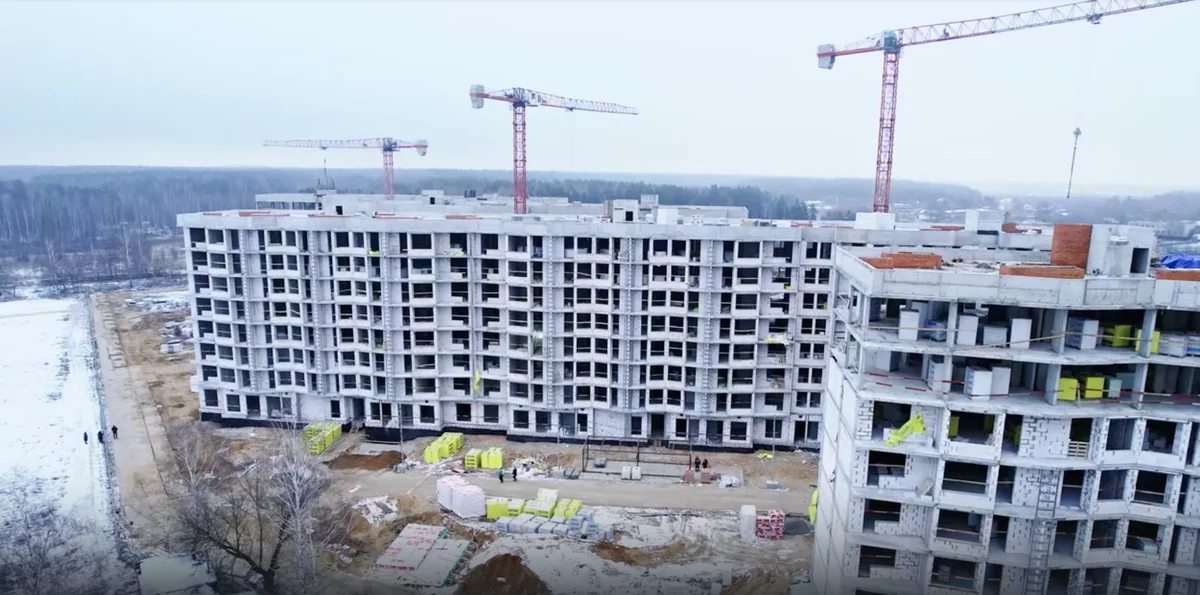

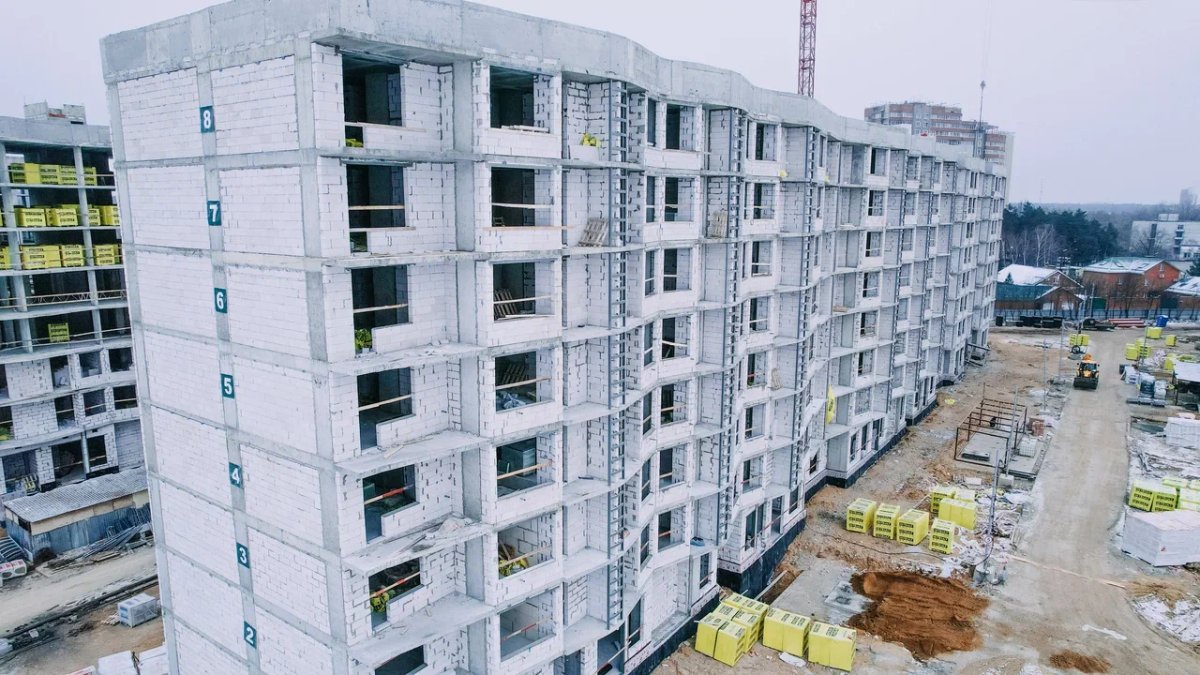

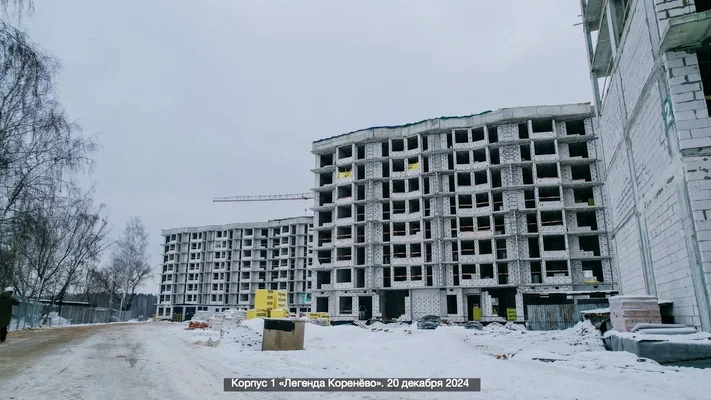

  • Ход строительства в ЖК «Легенда Коренёво» на 20 декабря 2024 года

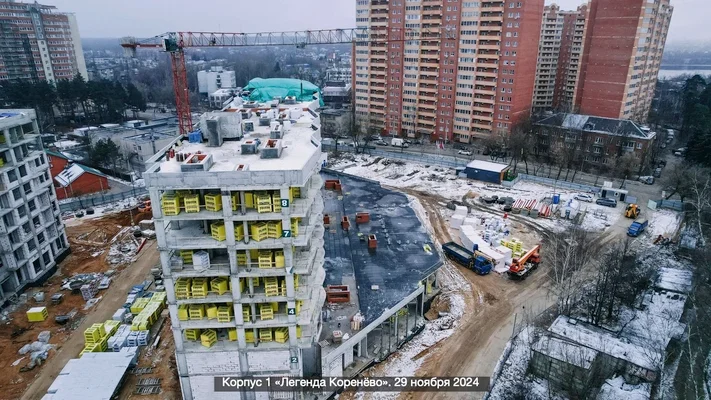

  • Ход строительства в ЖК «Легенда Коренёво» на 29 ноября 2024 года

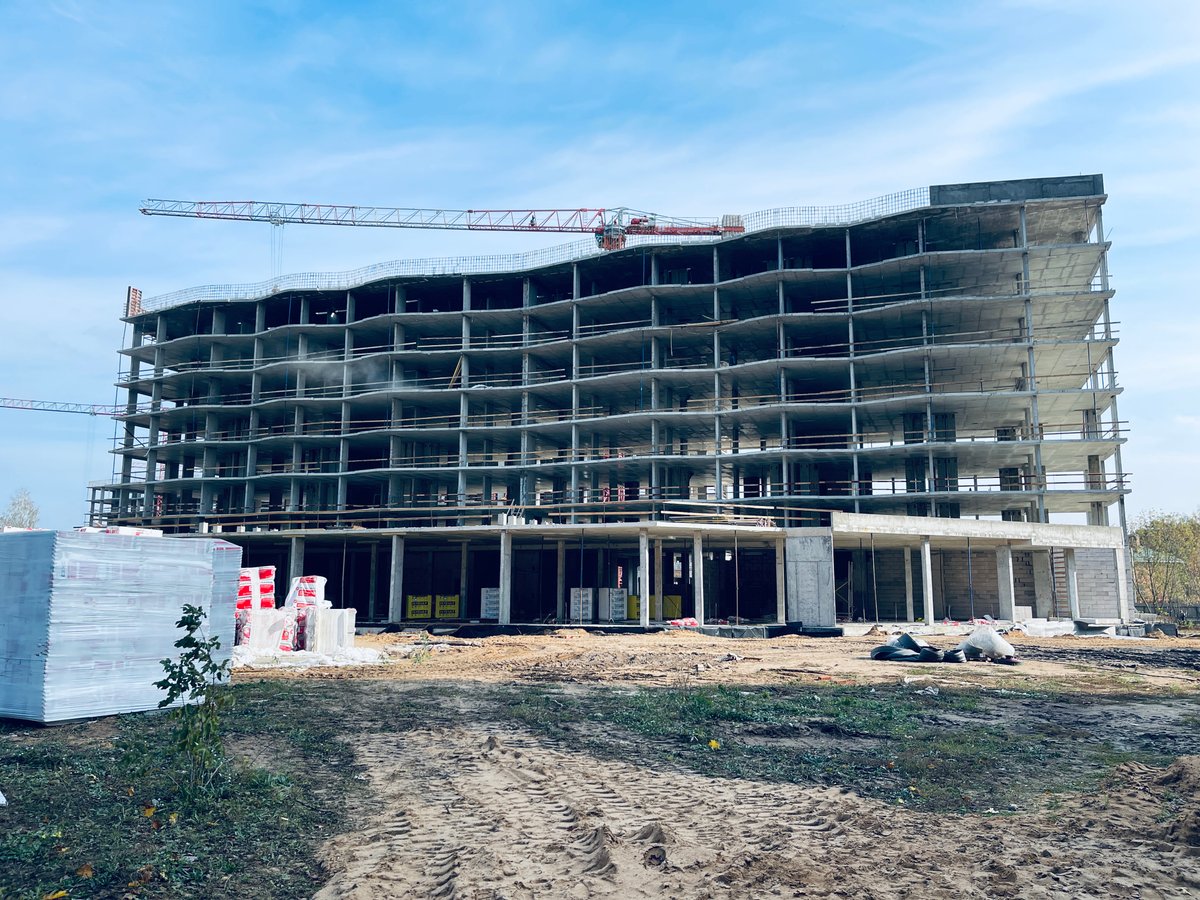

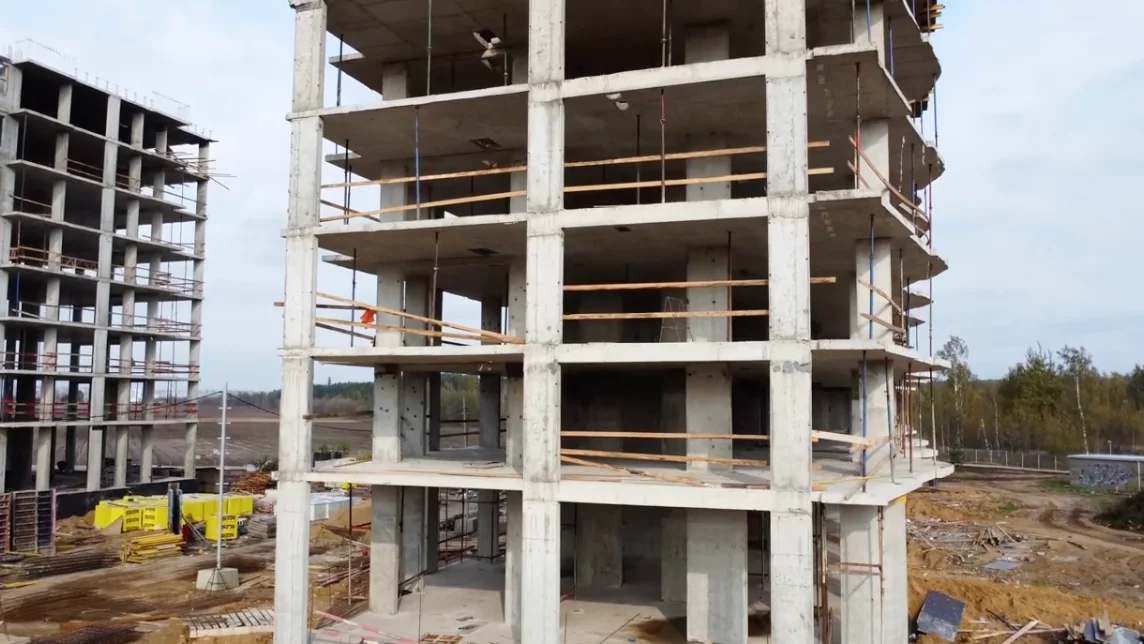

  • Ход строительства в ЖК «Легенда Коренёво» на 14 октября 2024 года

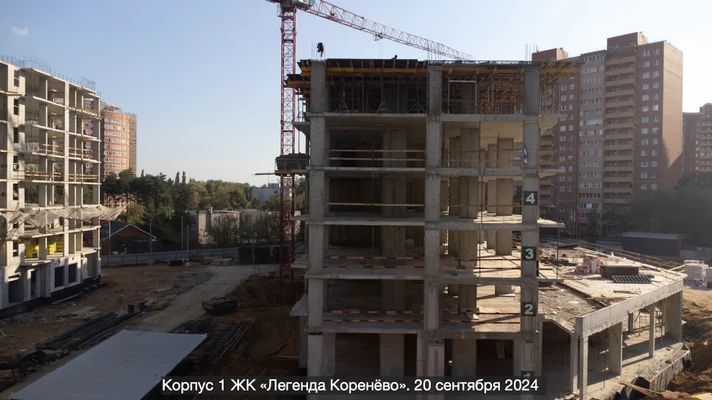

  • Ход строительства в ЖК «Легенда Коренёво» на 20 сентября 2024 года

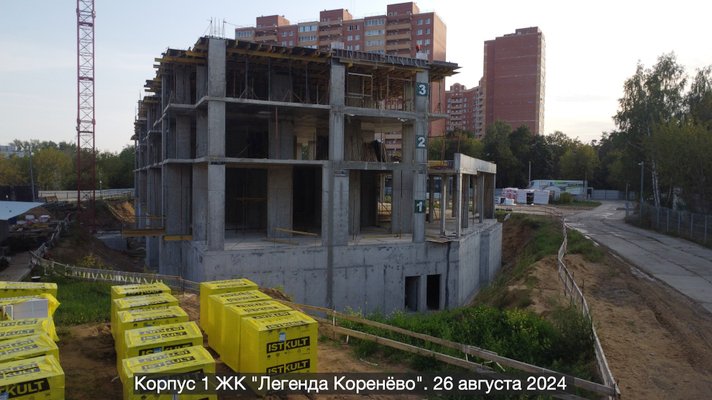

  • Ход строительства в ЖК «Легенда Коренёво» на 26 августа 2024 года

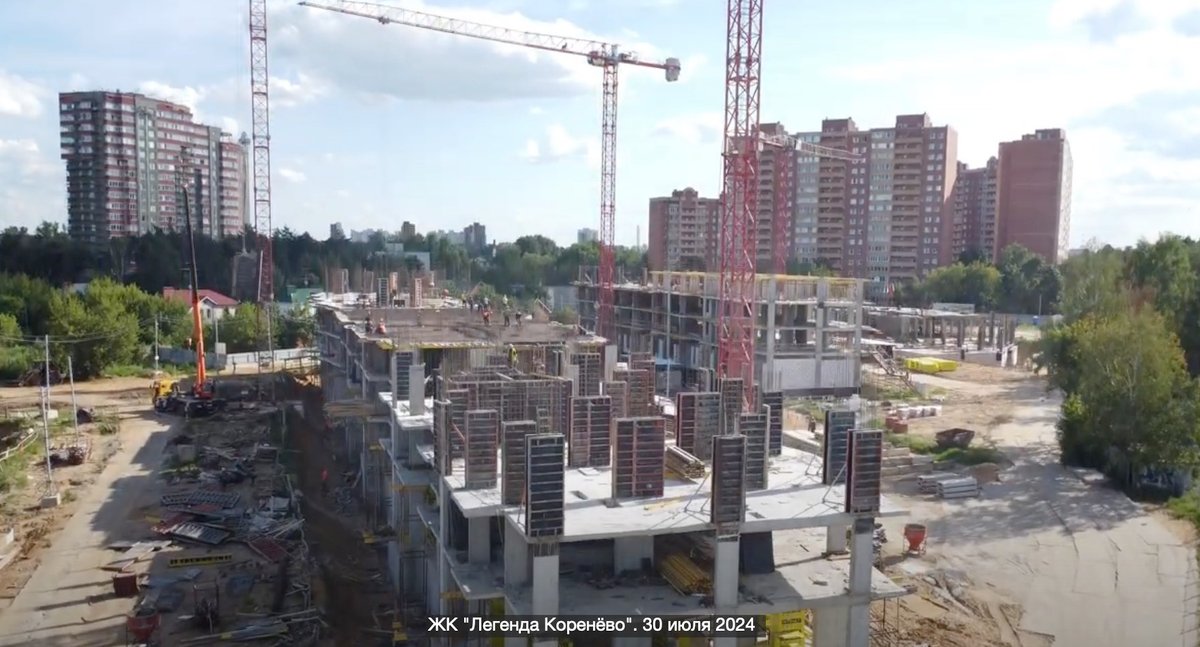

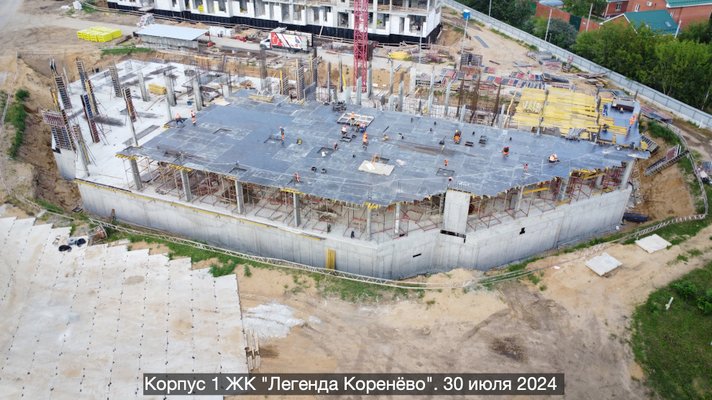

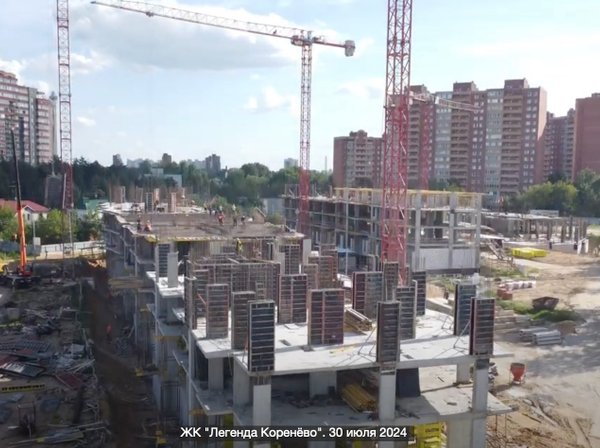

  • Ход строительства в ЖК "Легенда Коренёво" на 30 июля 2024 года

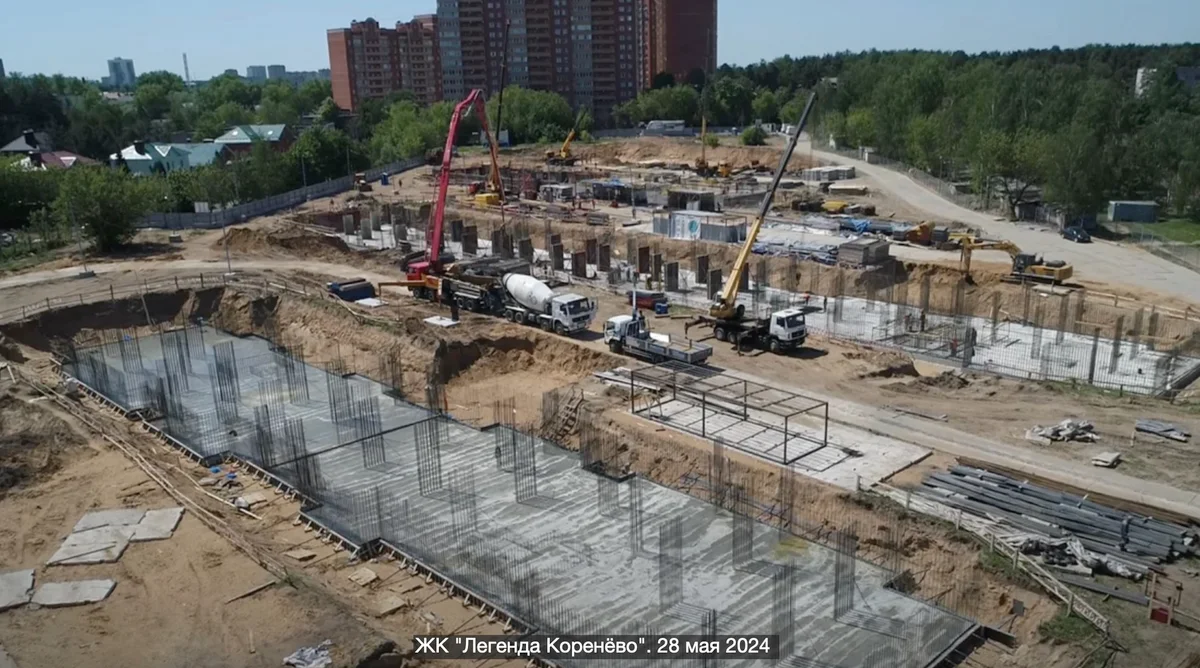

  • Ход строительства в ЖК "Легенда Коренёво" на 28 мая 2024 года

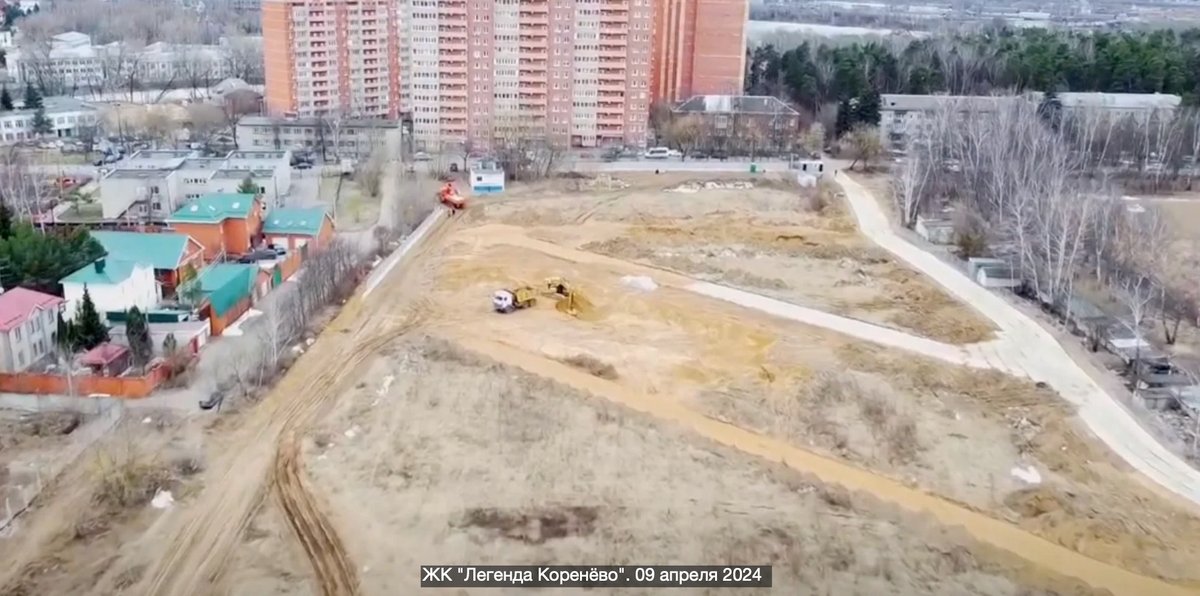

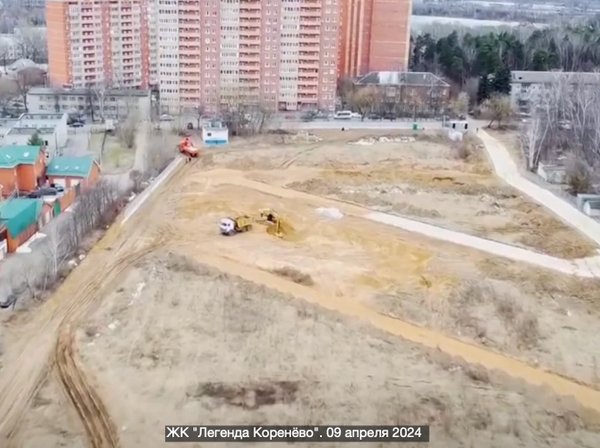

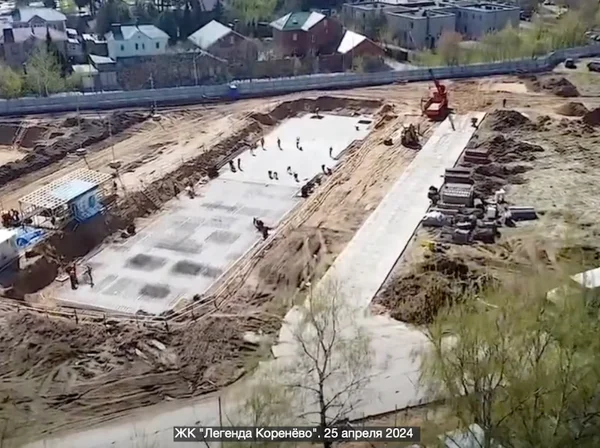

  • Ход строительства в ЖК "Легенда Коренёво" на 25 апреля 2024 года

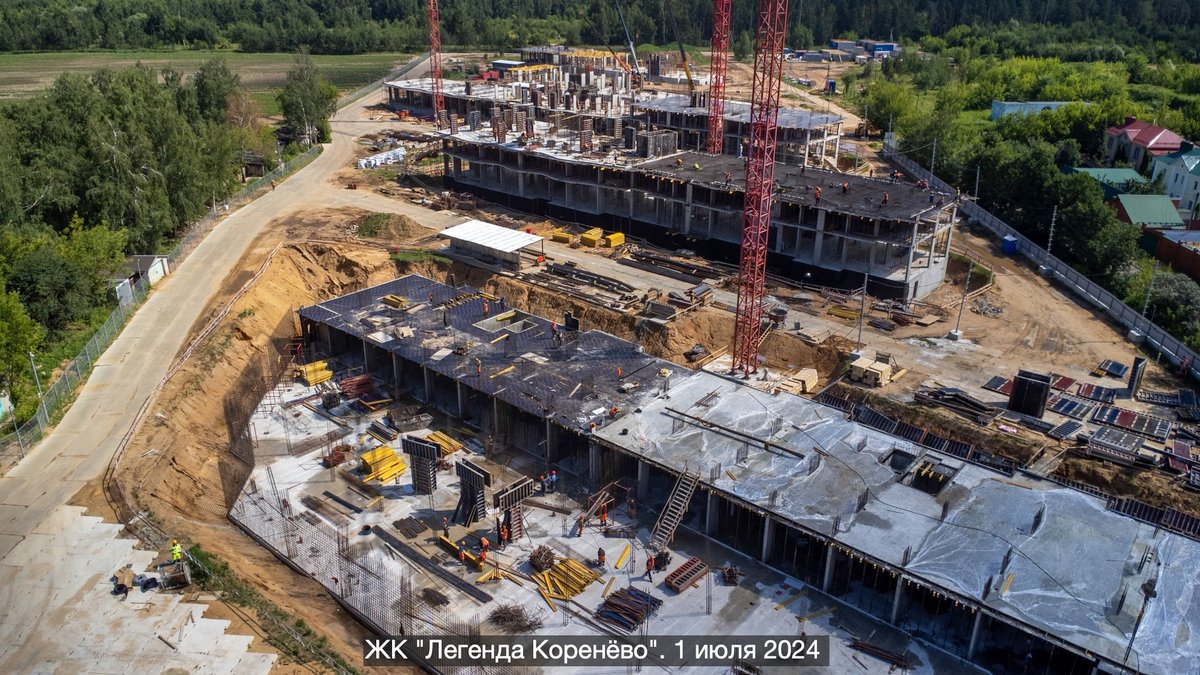

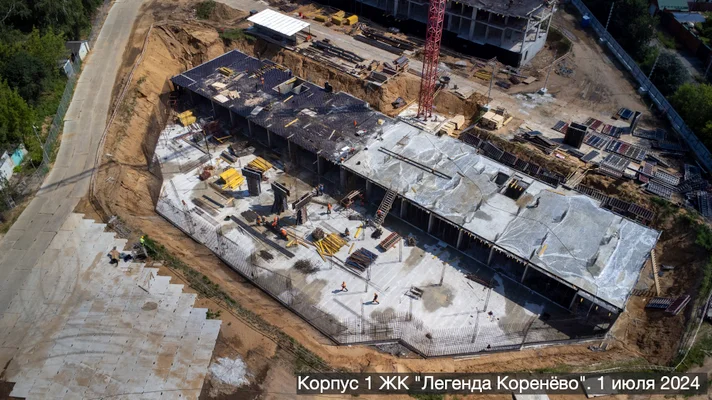

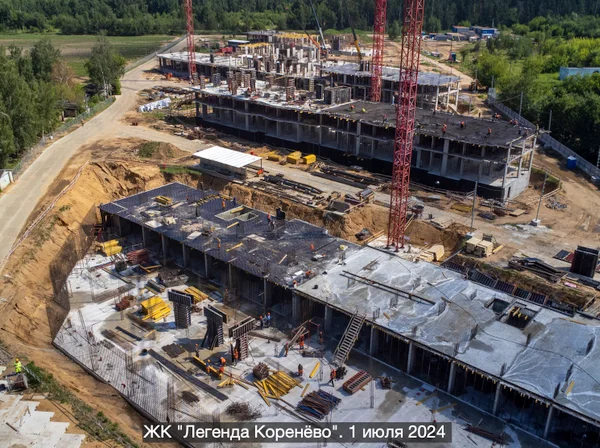

  • Ход строительства в ЖК "Легенда Коренёво" на 01 июля 2024 года

  • Ход строительства в ЖК "Легенда Коренёво" на 20 июня 2024 года

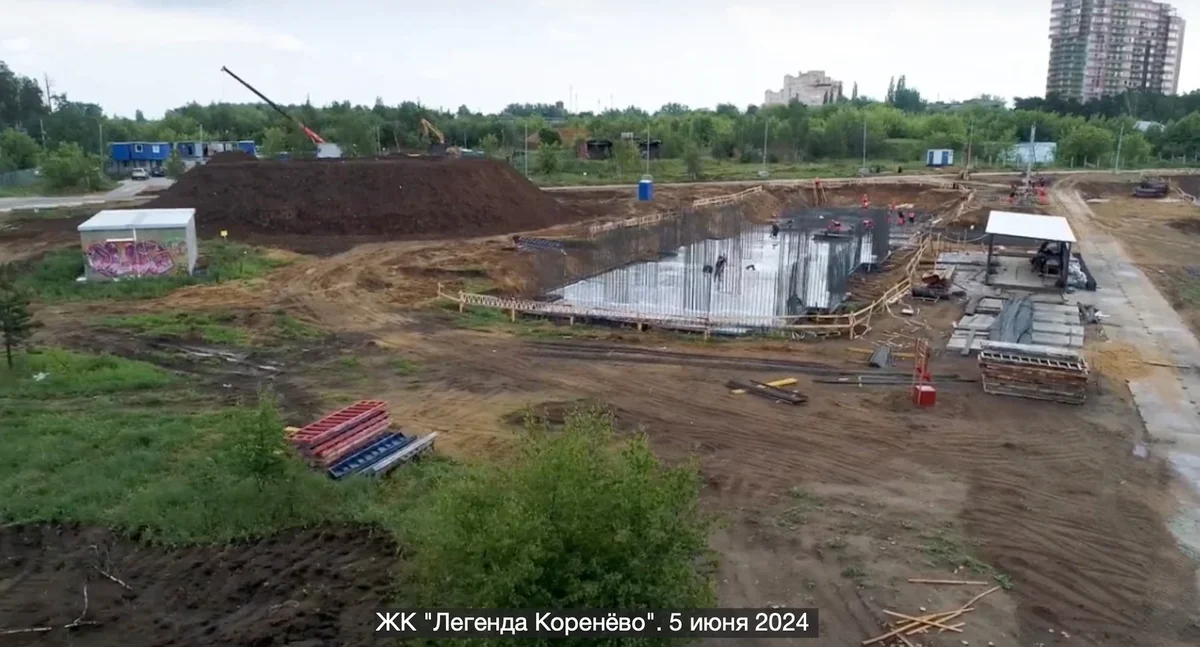

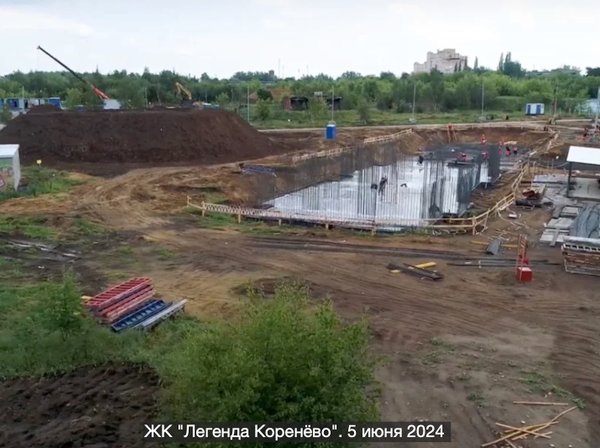

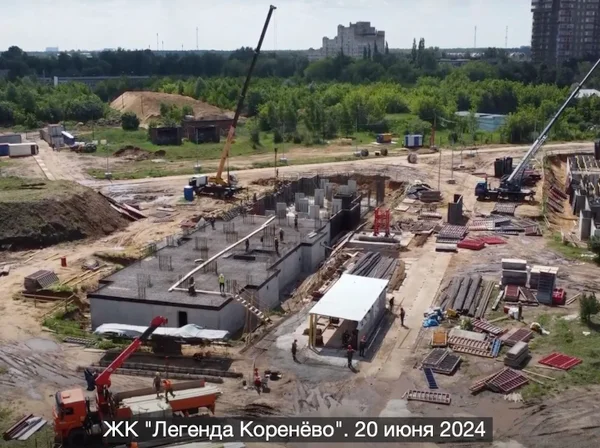

  • Ход строительства в ЖК "Легенда Коренёво" на 05 июня 2024 года

  • Стартовал процесс строительства жилого комплекса «Легенда Коренёво»!

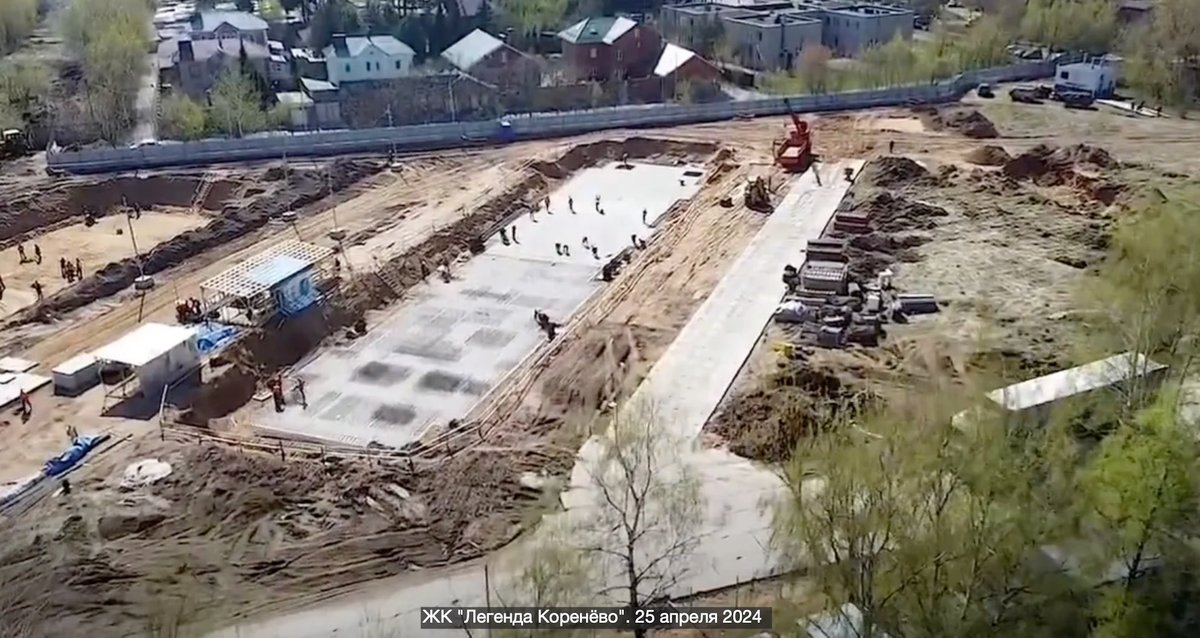

  • Ход строительства в ЖК «Легенда Коренёво» на 28 апреля 2025 года

Ход строительства ЖК «Легенда Коренёво» в СМИ
